Ход строительства набережной солёного озера

предыдующая новость следующая новость

Экономика : 29 мая 2020

Ход строительства набережной солёного озера, 29 мая 2020

Работы ведутся согласно план-графика. Отчёт на 29 мая.

5-й участок (у санатория им.Бурденко):

1. Планировка грунта, сбор ограждения дволь галечного пляжа, вывоз строительного мусора, устройство и ремонт временного забора, уборка по строительному участку, полив деревьев на участке, укладка резинового покрытия на 2-й детской площадке - 35м.кв;

2. Монтаж террасной доски - 48м.кв.;

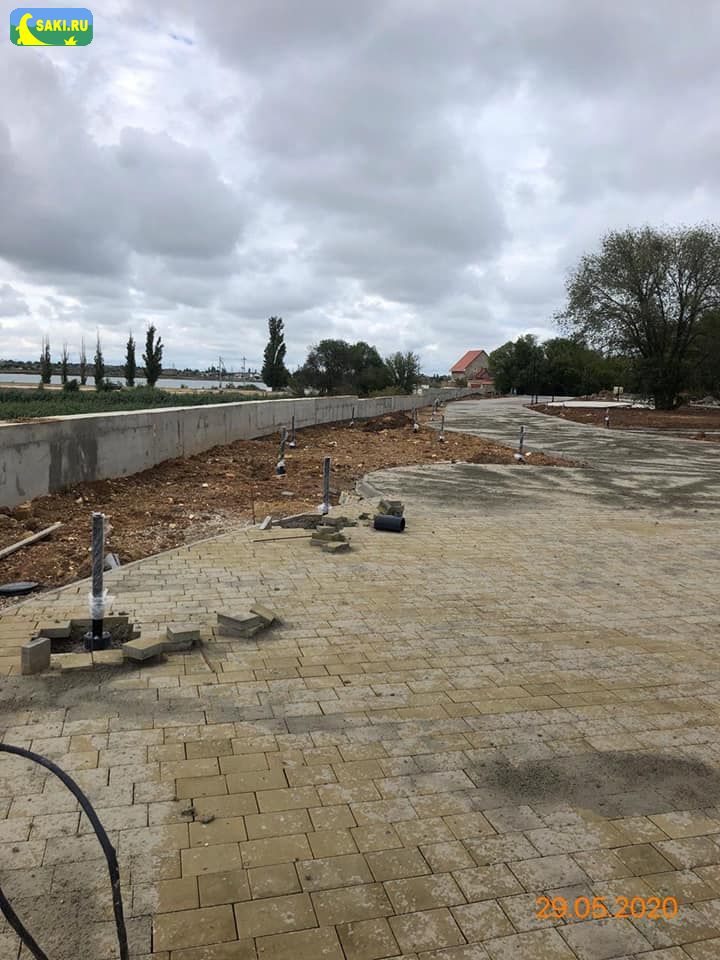

3. Укладка тратуарной плитки на 5 и 4 участках(возле душевых) - 85м2;

4. Монтаж опалубки и бетонирование бетонных подготовок, фундаментных плит и подпорных стен -118м. куб;

1-й участок (у пруда Ковш):

1. Укладка тротуарной плитки 50м. кв;

2. Завоз грунта и его планировка;

3. Подготовка и установка поребриков на сухой бетон (2м3) 130м/п;

4. Заливка бетоном замков поребриков;

5. Завоз щебня с 2 участка на первый;

6. Установка закладных под столбы (сваренные каркасы) 10шт.

А.Овдиенко

Добавить комментарий

предыдующая новость следующая новость

Комментарии пока не высказаны...

Новости могут комментировать только зарегистрированные пользователи

Предлагаем Вам зарегистрироваться на портале Saki.ru.
